菏澤恒達熱力改造36個供暖“串聯小區”涉及4000余戶

發布時間:2021-06-21

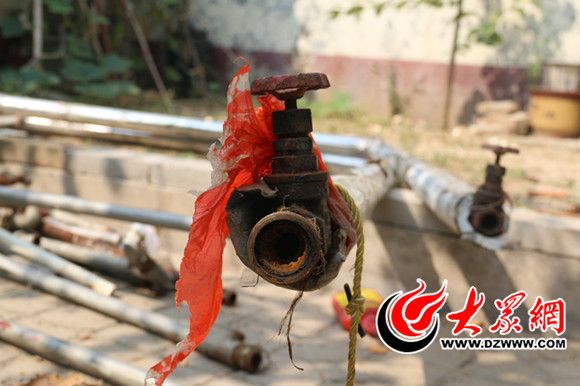

老舊的管道內銹蝕嚴重

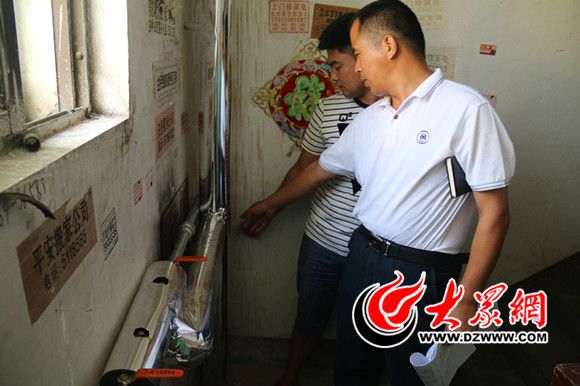

客戶服務中心管理副主任馬春順檢查樓內管道架設

樓外橫管

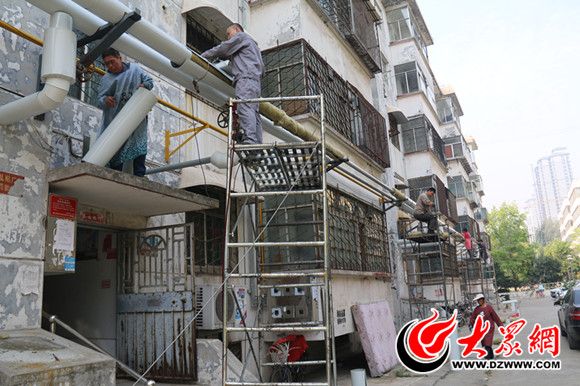

施工人員正進行現場施工

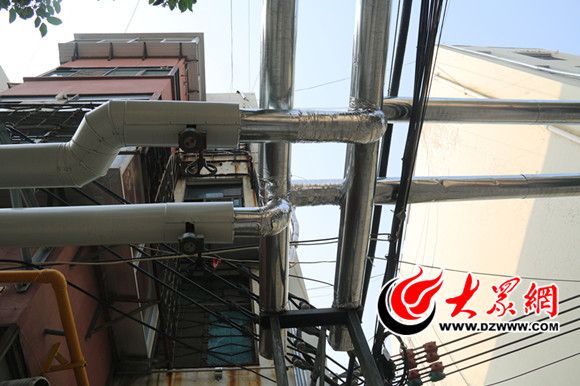

架設完工的樓外橫管

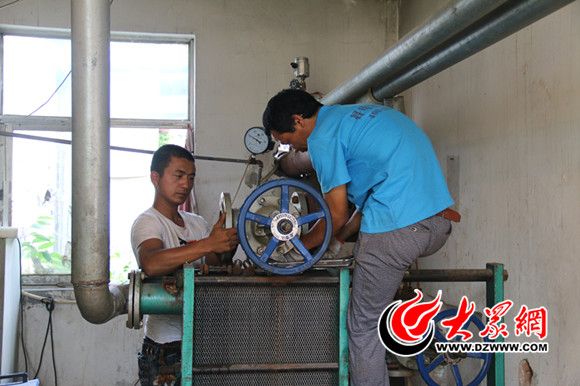

換熱站站內改造

上個供暖季,菏澤市部分老舊小區因自行修建的供熱設備不達標、管道布局不合理、設備老化損毀嚴重等因素,出現采暖效果不理想情況。對此,承擔菏澤中東部城區供暖重任的恒達熱力公司,今年自籌資金400余萬元,集中開展了“串聯小區”二級管網至用戶系統建設改造工程。目前已經開始對36個小區、4000余戶,分樓、分單元、分戶進行供暖設施改造,確保今冬不會出現“一戶爆管,全樓受凍”的情況。

  911日,大眾網記者跟隨恒達熱力公司深入各供暖小區進行實地采訪。 據了解,“串聯小區”改造工作自今年6月份啟動,目前進展較為順利,涉及到的36個小區,現已基本完成樓外橫管與樓內立管架設及安裝工作。由用戶承擔的戶內改造工作現已全面啟動,相當一部分用戶積極配合,約千余家庭完成室內采暖設施整體改造。

  目前,距離今冬供暖開始僅有一個多月,恒達熱力將進一步加快工作進度,對已經完工的項目和小區進行竣工驗收。同時提醒尚未開始戶內改造的業主,抓緊時間進行小區和室內自改項目施工,以免后期擁擠排隊,影響冬季正常采暖。

  “串聯小區”老舊供暖設施急需改進

  菏澤市網通公司家屬院從1996年開始供暖,現有住戶310戶。由于原有的供暖設備老化損毀,暖氣片銹蝕嚴重,最近四五年經常出現爆管現象。業委會主任王傳魁說,這幾年只要一到冬天,他睡不了幾個安穩覺,“半夜只要電話一響,肯定是誰家又爆管了,經常一折騰就是一整夜。”

  大眾網記者在現場了解到,網通公司家屬院屬“串聯小區”,每棟樓只有一個總控閥,且管道都假設在樓底管溝內,因潮濕銹蝕嚴重,極易爆管漏水,“一戶爆管,全樓挨凍”是每年冬天都躲不過的事。據恒達熱力公司區域負責人介紹,2015-2016年采暖季,該小區先后發生6次爆管、漏水事故,每次維修至少得2-3天。

  2014年,在恒達熱力技術支持下,網通公司家屬院更換了換熱器,今年又相繼完成了室外管道布設、換熱站站內改造等工程。目前310戶家庭中,已有265戶完成室內改造。

  在菏澤市公路局家屬院內,大眾網記者見到了業主張女士。張女士的房子已有21年歷史,去年供暖期間,客廳15個暖氣片只有5個能正常散熱,一個冬天室內溫度基本都是十四五度。“進行供暖改造非常有必要了。”張女士說。據悉,菏澤市公路局家屬院共有業主140多戶,現有50多戶完成室內供暖改造。

  管道架設、換熱站改造是“串聯小區”改造重點

  11日上午8點,大眾網記者在菏澤市中級法院家屬院看到,小區內樓外橫管與樓內立管已全部架構完畢。橫管使用彩鋼板進行外包,閥門接口處全部折邊,樓內立管全部使用玻璃巖棉包裹,最大程度地減少熱量散失。該小區目前正在進行竣工前的驗收工作。

  負責人任永輝告訴大眾網記者,中級法院家屬院屬串聯小區,管道布局不合理、供暖設施陳舊,現已無法達到正常供暖效果。從今年6月份,恒達熱力進駐小區開始施工,8月份完成室外改造工作。小區現有業主120戶,有80戶已經完成室內供暖改造。

  除了中級法院家屬院之外,任永輝同時是和平路段(大劇院-長江路)供暖片區負責人。他介紹,該片區需要“串聯改造”的小區共有9個,有6個小區現已基本完成室外管道布設工作。

  大眾網記者隨后來到了眾鑫苑小區,該小區室外管道布設正緊鑼密鼓地進行,同步進行的是小區自改項目——換熱站站內改造。

  任永輝介紹,換熱站內部一般包括控制、換熱、循環、補水等四大系統。“串聯小區”換熱站經改造之后,將進一步擴大供暖空間,同時減少彎管布設,減少水流阻力,提升管道安全。任永輝估計,眾鑫苑小區換熱站自改項目需一周時間。

  室內改造量大面廣,業主需及早規劃室內施工

  大眾網記者了解到,上個供暖季,菏澤城區部分老舊小區因為供熱設備不達標、管道布局不合理、設備老化損毀嚴重等因素,供暖效果不理想。為確保今后城區供熱安全、適溫、高效、節能、環保、平穩運行,恒達熱力公司決定加快推進供熱系統升級改造工作。今年428日,恒達熱力公司召開工程建設與改造動員大會,確定了“串聯小區”二級管網至用戶系統建設改造項目。從6月份以來,已針對全市36個“串聯小區”,分樓、分單元、分戶進行供暖設施改造,共涉及4000余戶。

  為了加快工程進度,恒達熱力公司客戶服務管理中心下設4個客戶服務管理部,9個管理組,60多名供熱運行管理人員,實行網格化全覆蓋管理。現在距離今冬供暖季只有四五十天時間,所有人員基本一周7天在崗,與小區物業、業委會及業主開展積極對接,工作量巨大。

  恒達熱力有限公司客戶服務中心管理副主任馬春順坦言,當前“串聯小區”改造工作面臨的最大難題,是室內改造工程的工程進度。有部分業主覺得現在離冬天還遠,時間充裕。殊不知,現在業主可以挑選工程隊,等到天氣轉冷,所有室內改造集中到一起,屆時施工不僅多花錢,而且還需排隊等候。馬春順提醒業主,現在是戶內改造最佳時機,業主需抓緊時間,以免耽誤冬季采暖。

  • 上一篇:華僑城不少用戶家中不熱 永恒熱力入戶逐個“把脈問診” 氣堵、私自安裝水龍頭和家用換熱器是直接原因
  • 下一篇:直擊菏澤供暖主管網擴容工程:恒達熱力攻堅克難,加緊施工!
  • 永恒熱力
    永恒熱力

    掃一掃
    關注更多資訊

    聯系我們

  • 服務熱線: 0530-5276901
  • 舉報電話: 0530-5276902
  • 地  址: 山東省菏澤市人民路經典國際大廈
  • 服務大廳:山東省菏澤市牡丹區太原路八一路交叉口文化城北門西側
  • Copyright 菏澤永恒熱力有限公司 版權所有 魯ICP備20000478號    技術支持:千禾網絡
